Ход строительства финальной очереди квартала
Делимся новостями со строительной площадки и рассказываем, как продвигается строительство Дома №8:

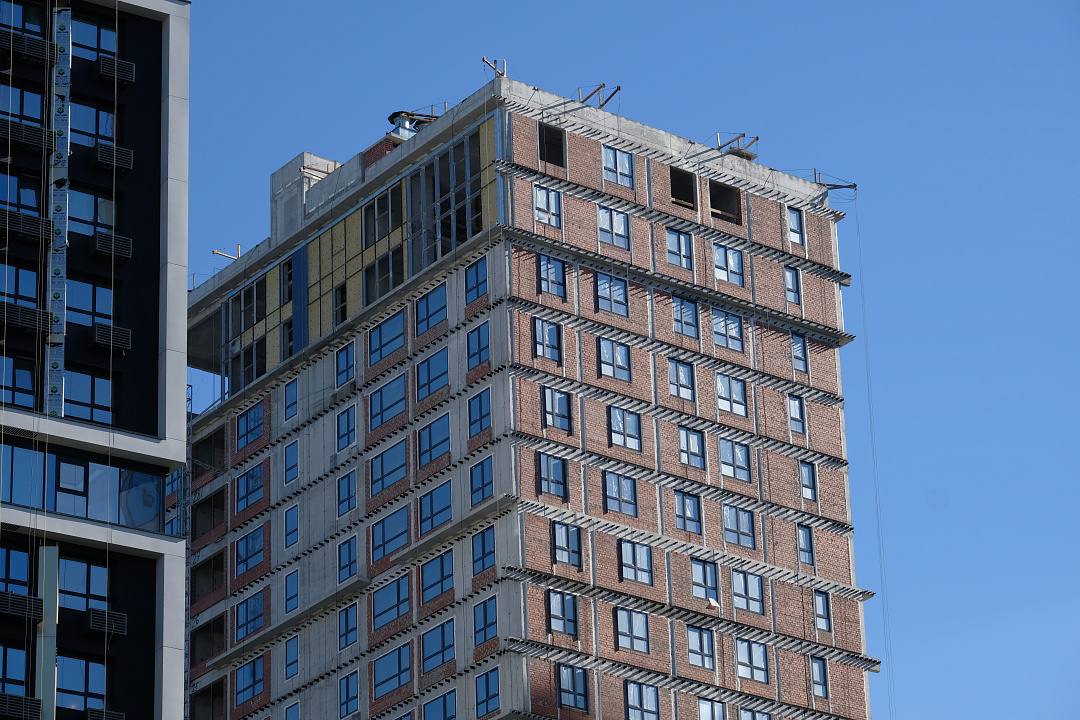

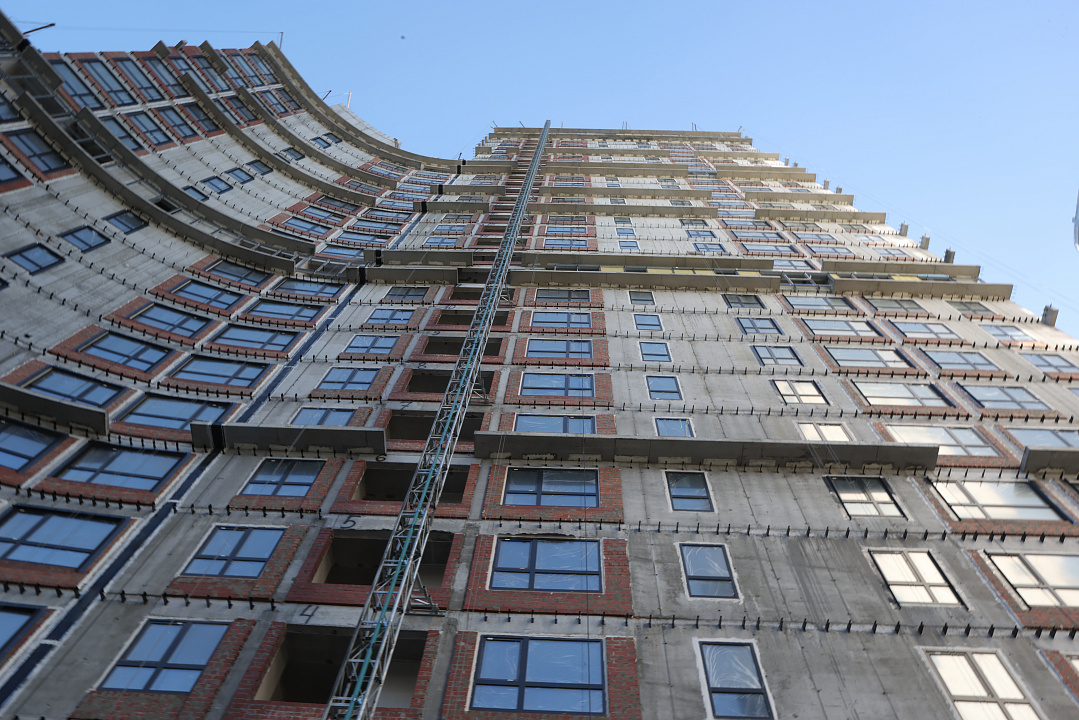

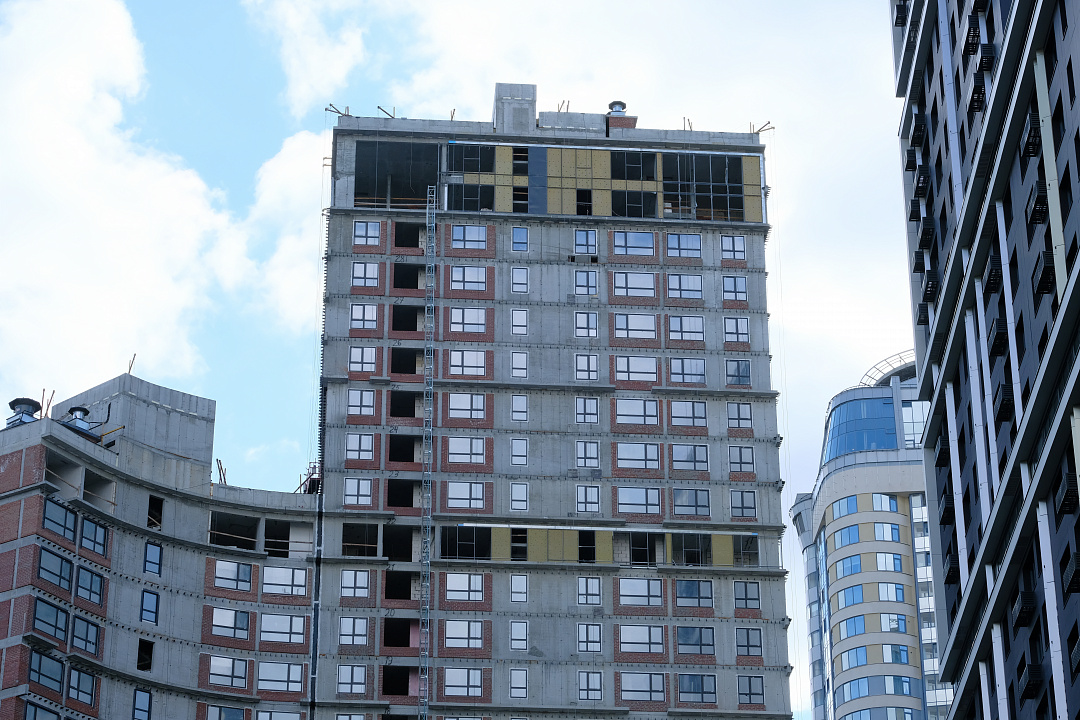

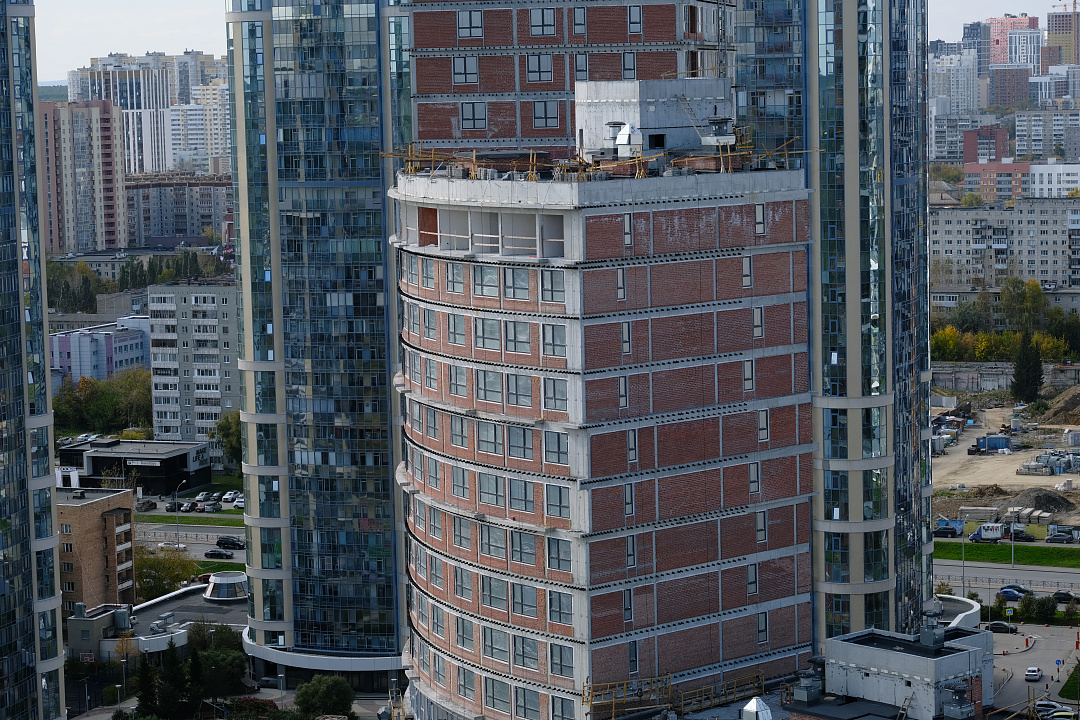

Монолитные работы, кладка наружных и внутренних стен и монтаж кровли полностью завершены во всех секциях.
Монтаж инженерных сетей: выполнен на 45% во всех трех секциях.
Монтаж окон: выполнен на 95% в секциях А и Б и завершен полностью в секции В.
Работы по стяжке: завершены на 30,3% в секции А, на 66,7% — в секции Б и полностью выполнены в секции В.
Штукатурные работы: выполнены в секции А на 33,3%, в секции Б — на 75% и в секции В — на 92,9%.
Установка витражей: выполнена на 50% в секциях А и В, и на 30% — в секции Б.

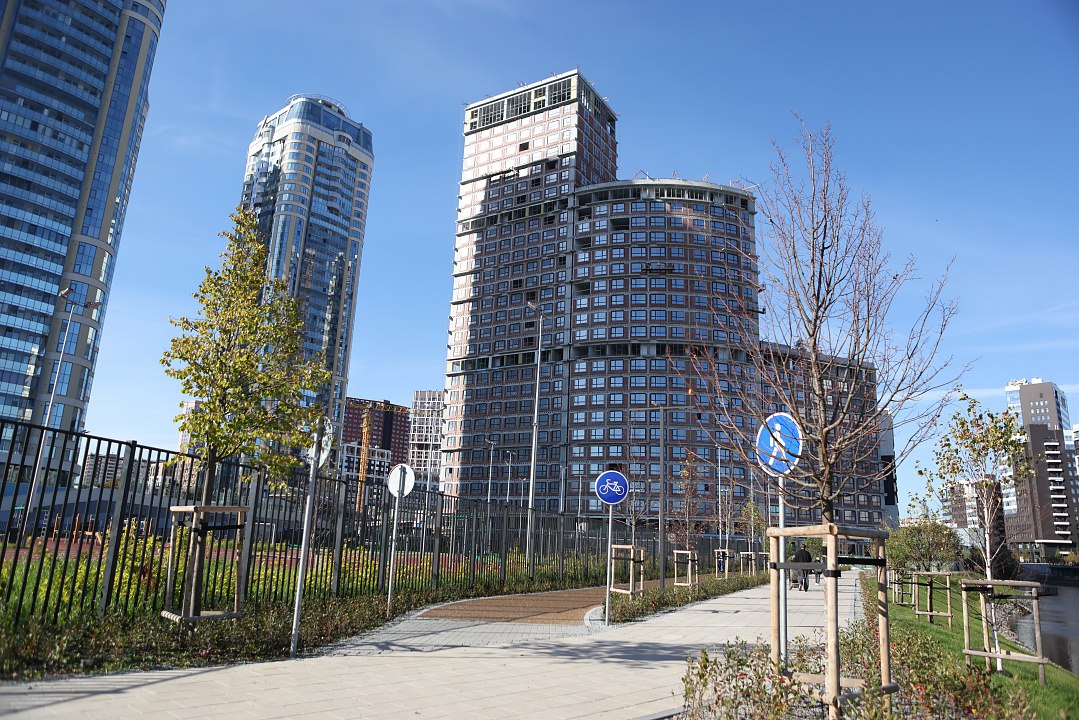

Плановый срок сдачи дома в эксплуатацию — сентябрь 2027 г.
Подробнее о финальной очереди Клевер парк, планировках и доступных квартирах — на сайте cleverpark.life
В первые дни долгожданной весны мы хотим вас порадовать выгодным предложением на Квартиры месяца в Клевер парк.
Представляем уникальную подборку квартир в доме № 6 и Доме на набережной по специальной цене.
Мы с вами свяжемся в ближайшее время!
